上海虹橋國際機場擴建工程能源中心工程節能降耗方案

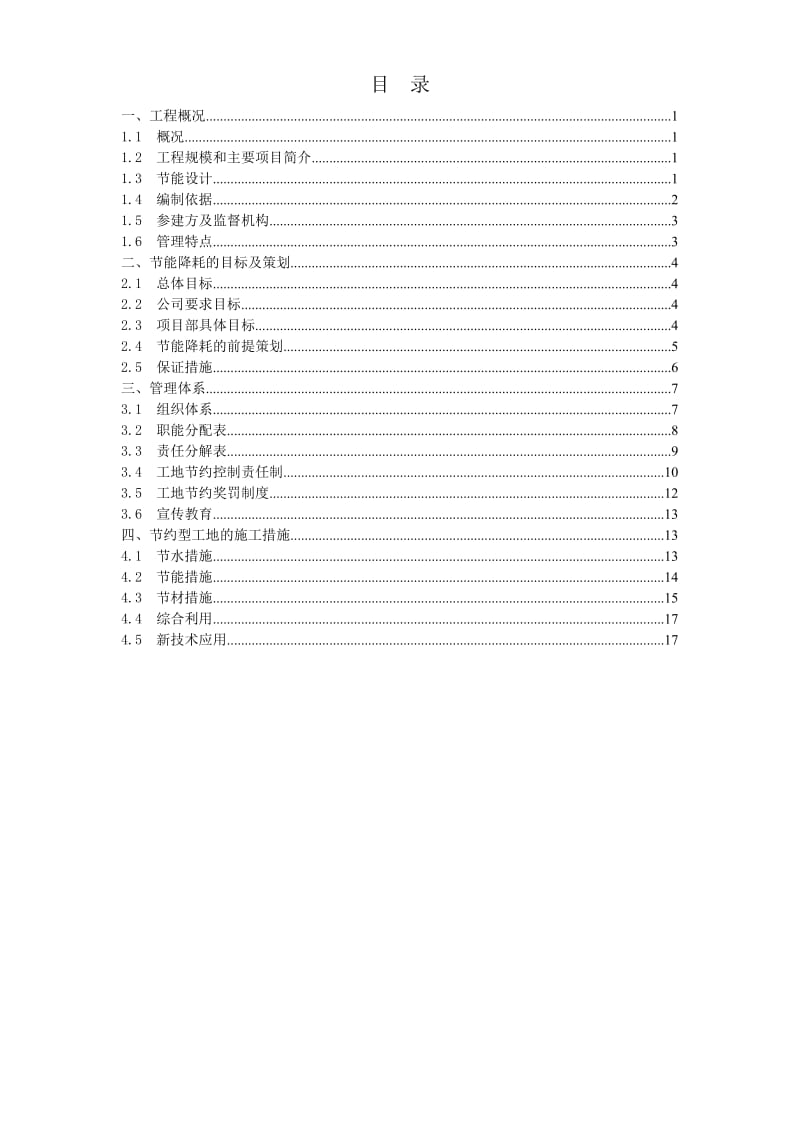

目 錄一、工程概況 11.1 概況 11.2 工程規模和主要項目簡介 11.3 節能設計 11.4 編制依據 21.5 參建方及監督機構 31.6 管理特點 3二、節能降耗的目標及策劃 42.1 總體目標 42.2 公司要求目標 42.3 項目部具體目標 42.4 節能降耗的前提策劃 52.5 保證措施 6三、管理體系 73.1 組織體系 73.2 職能分配表 83.3 責任分解表 93.4 工地節約控制責任制 103.5 工地節約獎罰制度 123.6 宣傳教育 13四、節約型工地的施工措施 134.1 節水措施 134.2 節能措施 144.3 節材措施 154.4 綜合利用 174.5 新技術應用 17一、工程概況1.1 概況本工程位于上海虹橋國際機場內,北側為規劃緯三路,南面為新建西航站樓,西面為規劃圍場路 基地面積約24,000平方米擬建工程的室內地坪0.000相當于絕對標高5.300,基地自然土的平均絕對標高為4.2m左右1.2 工程規模和主要項目簡介本工程屬工業建筑,其服務功能主要為虹橋機場的新建西航站樓區域提供能源保障本次招標的主要工程包括冷凍機房、鍋爐房、地下管線共同溝、蓄冷水罐、地下儲油罐及總圖管網等。
主要項目簡介如下:(1)冷凍機房:建筑面積5740 m2,地面一層帶夾層,建筑高度為13.50m結構類型為鋼筋混凝土框架,基礎形式為樁基加承臺與地梁機房內安裝8臺冷凍機和各類水泵28臺,屋頂安裝8臺冷卻塔機房內設有10KV變電所2)鍋爐房:建筑面積1830 m2,地面一層,局部為2層,建筑高度為10.20m結構類型為鋼筋混凝土框架,基礎形式為樁基加承臺與地梁鍋爐房內安裝3臺熱水鍋爐(燃?xì)?、燃油兩用)和其他配套設備3)地下管線(電力、動力、供熱、供冷)共同溝:總面積530 m2,結構類型為鋼筋混凝土箱體4)蓄冷水罐:室外設置兩個大型鋼制蓄冷水罐水,罐內徑33m,公稱容積20,000 m3,設計容積達22,000 m3采用樁基與鋼筋混凝土承臺基礎蓄冷水罐由三次精細布水系統、蓄冷水罐罐體、內部支架、出入水接口、絕熱型外保溫體及外裝飾保護殼體等構成5)室外埋地儲油罐:兩個鋼制儲油罐,每個容積100 m3,采用鋼筋混凝土基礎1.3 節能設計本工程為工業用房,管理用房及更衣休息用房面積較??;1、屋面采用50mm厚擠塑聚苯板,傳熱系數K=0.61W/(m2.K);2、外窗采用低反射中空安全玻璃傳熱系數K≤2.8W/(m2.K);3、面磚、涂料立面外墻。
傳熱系數K≤1.0W/(m2.K);4、取、排風口百頁后襯不小于30mm厚保溫巖棉或擠塑型聚苯板傳熱系數K≤1.0W/(m2.K)5、地面熱阻≥1.2m2.K/W6、本工程施工中統一使用干粉砂漿,降低材料的消耗,減少環境污染7、大力推廣使用新型建設工程材料,所有墻體材料都不使用粘土磚,而采用混凝土空心砌塊、混凝土加氣砌塊1.4 編制依據1. 上海虹橋國際機場擴建工程能源中心工程施工圖紙2. 《上海市創建節約型工地指導意見(試行)》(滬建安質監(2006)第93號)3. 《上海市建筑施工企業創建節約型工地考核辦法》4. 《上海市建筑施工企業創建節約型工地申報表及考核標準》5. 《關于開展本市建筑施工企業節能降耗目標管理的通知》6. 上海市建筑施工企業創建節約型工地考核辦法(滬建安質監(2006)第124號)7. 上海市建筑施工企業創建節約型工地申報表及考核標準(滬建安質監(2006)第124號文附件)8. 關于加強本市建筑節能材料質量監督管理的通知(滬建安質監(2006)第154號)9. 關于實施建筑業企業能源消耗重點監控的通知(滬建安質監(2006)第173號)10. 關于進一步深化建設工程節約型工地創建工作的通知(滬建安質監(2007)第113號)11. 關于創建節約型工地考核、評選的實施細則(試行)(上海市建筑施工行業協會)12. 關于公布本市建筑工程施工現場萬元產值能耗控制指標(試行)的通知(滬建安質監(2007)第116號)1.5 參建方及監督機構本工程有關建設參建方以及監督機構建設單位名稱上海機場(集團)公司設計單位華東建筑設計研究院有限公司監理單位名稱上海市建設工程咨詢監理有限公司施工總承包單位中國建筑第八工程局1.6 管理特點八局對各在建項目創節約型工地的工作十分重視,要求各項目均成立創節約型工地活動領導小組,公司工程部經理主抓,層層落實責任制。
節約型工地領導小組每月在公司召開一次活動分析會,對各項目在創建方面的工作進行交流在硬性指標方面,如用水用電的節約率,是根據公司以往竣工項目的用水用電平均節約率情況來確定,由公司將確定后的節約率統一下達到各項目建立以項目經理為第一負責人,專人具體負責的節約管理網絡將節約要素分解到項目每個環節中,并責任到人本項目要求項目管理應根據業主的不同需求,進行項目優化溝通、協調信息量大,因此采用信息平臺二、節能降耗的目標及策劃2.1 總體目標1)、為保證完成“十一五”期間本市建筑業施工能耗下降20%,每年同比下降4.4%的節能降耗總要求2)、嚴格執行節能環保方面的法律、法規的要求2.2 公司要求目標2007、2008年公司指標年度耗用品種萬元產值耗用比備注用電(千瓦時)108千瓦時滬建安質監(2007)第116號的規定自來水(立方米)12立方米2008年用電(千瓦時)102.292千瓦時公司2008年下達指標自來水(立方米)10.980立方米其他能耗(噸標準煤)0.0420噸標準煤2.3 項目部具體目標本工程各個施工階段的產值如下表:序號施工階段產值(萬元)備注1基礎施工15002結構施工16003裝飾、總體7300根據項目各個階段的產值,項目結合現場情況,決定在公司的指標上,電能耗下降2%、用水量下降2%。
1、電耗指標為:(單位:萬千瓦時)基礎階段1500*102.292*(1.0*0.8*1.0*1.08)*0.98=13.00合計109.35(441.77噸標準煤)結構階段1600*102.292*(1.0*1.0*1.0*1.08)*0.98=17.32安裝、總體階段7300*102.292*(1.0*1.0*1.0*1.08)*0.98=79.032、水耗指標為:(單位:萬立方米)基礎階段1500*10.980*(1.15*0.95*1.06*1.01)*0.98=1.89合計13.91結構階段1600*10.980*(1.15*1.02*1.06*1.01)*0.98=2.16安裝、總體階段7300*10.980*(1.15*1.02*1.06*1.01)*0.98=9.863、鋼材:計劃節約量≥總量的1%(27T);4、混凝土:不超過預算數量;5、模板、木方:計劃節約量≥總量的5%(10.75m3);6、節約砂漿:73 m3;7、節能設備和施工節能照明工具配置率:≥80%8、臨時圍護可重復使用的材料率達到≥70%2.4 節能降耗的前提策劃1、浪費因素的辨識、評價和策劃工程開工后,首先對本工程施工過程中,可能存在的浪費因素或可以節約的因素進行辨識,并組織項目部管理人員對各種因素進行評價,確定本工程重大浪費因素,并根據各種因素情況制定節能降耗的實施目標及節能方案,爭取最大限度節約資源。
2、節能降耗方案編制及審批根據浪費因素的辨識、評價結果,由項目經理組織項目部各職能部門管理人員商議節能降耗控制措施,由項目工程師匯總后單獨編制節能降耗施工方案節能降耗施工方案經項目經理及項目部相關職能部門的審批后,報公司進行審核確認并由公司節能降耗工作小組對節能降耗施工方案進行完善及可行性分析、確認2.5 保證措施1、編制專項方案,開專題會議研討方案的可行性,使節約措施計劃合理; 2、保證各專項方案、計劃的實施力度,使方案能很好的貫徹; 3、建立管理體系,責任劃分明確并落實到位; 4、加強監督管理,督促節約措施的實施; 5、加強宣傳教育,培養節約意識,建立節約施工的風氣; 6、公司及項目部將“創建節約型工地“的活動作為工程的一部分來抓三、管理體系3.1 組織體系3.2 職能分配表編號節約要素項目經理材料主管副經理技術負責人職 能 部 門預算員綜合辦安全員施工員機管員材料員1節約目標★▲▲●▲▲▲▲▲▲2浪費因素識別.評價和控制策劃★▲▲●▲▲▲▲▲▲3適用法律、法規.標準、規范要求▲★▲●▲▲▲▲▲▲4節約計劃▲▲●★▲▲▲▲▲▲5組織機構與職責權限★▲▲●▲▲▲▲▲▲6宣傳、教育和培訓▲★▲▲▲●▲▲▲▲7臨時設施▲▲★▲▲●▲▲▲▲8設計優化▲△●★▲△△▲△△9施工工藝優化▲△●★▲△▲▲▲△10施工質量控制▲△★●△△△▲▲△11材料管理▲★▲▲▲▲▲▲▲●12文明施工落手清▲★▲▲▲▲●▲▲▲13分包控制★▲●▲▲▲▲▲▲△ 14評估與改進★▲▲▲●▲▲▲▲▲注: ★--主管領導 ●--主管部門 ▲--相關部門(人) △—弱相關部(人)3.3 責任分解表1、節能降耗管理網絡中具體責任劃分根據公司文件精神,項目部劃分如下表:項目部節能降耗責任分解表序號內 容項目部主責1編制節約方案、措施項目技術負責人:金剛2合理安排施工,發揮施工效率項目副經理:陶永智 3工完料盡場地清,降低材料消耗施工員:張海亮、周琦、趙凱4質量一次成優,減少返修施工員:張海亮材料員:林安祥、高迎軍質量負責人:姚慶羽5嚴格過程監控,控制工程結構正負差達標項目技術負責人:金剛施工員:張海亮、周琦、趙凱質量員:姚慶羽6提高安全防護設施成功率,減少返工項目技術負責人:金剛安全員:陳佳鵬、高迎軍7修舊利廢,提高材料設備重復利用率材料員:林安詳、趙廣樹8提高機械使用率和滿載率,降低單位耗能電氣工程師:呂永峰9推廣應用十項新技術項目技術負責人:金剛10推廣應用非粘土類新型材料項目工程師:金剛材料員:林安詳、趙廣樹11提高模板周轉率項目技術負責人:金剛材料員:林安詳12合理選用節電、節水、節油等節能設備,計量裝置配置率達標項目技術負責人:金剛材料員:林安詳、趙廣樹安全員:吳文利13合理規劃,搭設工地臨房和臨時圍墻,提高可重復使用材料項目技術負責人:金剛材料員:林安詳安全員:陳佳鵬14合理使用辦公設備,節約紙張和耗材,提高可重復使用材料資料員:周琦、樊柳柳、張慧15節能降耗統計材料員:林安詳、趙廣樹資料員:周琦預算員:張曉、刑兆旭2、班組責任分解表序號內 容項目部主責1負責合理落實安排施工,發揮施工效率負責合理落實布置施工現場,各臨時設施有序搭設及擺放分包現場項目經理:周立新2負責落實監督現場工完料盡,降低材料消耗負責在施工過程監控,各分部分項工程一次成型,減少返工率妥善保養及定期維修各設備負責合理使用節電、節水、節材設備分包材料主管:林安詳3負責精確計算材料用量勞務單位合約主管:盛斌長3.4 工地節約控制責任制項目經理(湯彬)履行第一責任人的作用,對承包項目的節約計劃負全面領導責任;貫徹執行安全生產的法律法規、標準規范和其他要求,落實各項責任制度和操作規程;確定節約目標和節約管理組織,明確職能分配和職權規定,主持工程項目節約目標的考核;領導、組織項目經理部全體管理人員負責對施工現場的可能節約因素的識別、評價和控制策劃,并落實負責部門;組織制定節約措施,并監督實施;定期召開項目經理部會議,布置落實節約控制措施;負責對分包隊伍和供應商的評價和選擇,保證分包隊伍和供應商符合節約型工地的標準要求;適時組織對項目經理部的節約計劃進行評估,并組織人員落實評估和內審中提出的改進要求和措施。
副經理(陶永智)根據項目節約計劃組織有關管理人員制定針對性的節約技術措施,并經常督促檢查;負責對施工現場臨時設施的布置,對施工現場的臨時道路、圍墻合理規劃,做到文明施工不鋪張;合理選用各種降耗裝置,提高各種機械的使用率和滿載率;合理安排施工進度,最大限度發揮施工效率,做到工完料盡和質量一次成優;提高施工操作和管理水平,減少粉刷、地坪等非承重部位的正誤差負責對分包方合同履約的控制;負責向進場的分包方進行總交底,安排專人對分包施工進行監控;實施現場管理標準化,采用工具化防護,確保安全不浪費;項目技術負責人(金剛)負責對已識別浪費因素進行評價,確定浪費因素,并制訂控制措施、管理目標和管理方案,組織編制節約計劃;編制施工組織設計,制定資源管理、節能降本措施,負責對能耗較大的施工操作方案進行優化;和業主、設計方溝通,在建設項目中推薦使用新型節能高效的節約型產品;積極推廣十項新技術,優先采用節約材料效果明顯的新技術;鼓勵技術人員開發新技術、新工藝,建立技術創新激勵機制;制定施工各階段針對性技術交底文本,并對工程質量進行檢查;負責工地紙張、復印紙等辦公用品的合理使用;材料員(林安詳、趙廣樹)負責收集相關的法律、法規并傳達各級部門;負責制定項目經理部節約宣傳、教育、培訓計劃,落實責任部門和人員,按教育培訓要求組織落實,對項目經理部進行分層次的節約教育;負責制定、完善二算對比制度、限額領料制度、余料回收獎勵制度;負責督促現場材料預算、計劃和進場驗收制度,確保質量合格、數量準確。
負責制定原材料綜合利用計劃,對施工余料和其他建筑垃圾回收再利用安全總監(段學良)參與浪費因素的調查識別和節約計劃的編制,執行各項措施;負責對施工全過程的指導、監督和檢查,督促文明施工、安全生產;實施文明施工落手清工作業績評價,發現問題處理,并及時向項目副經理匯報;參與評估和審核配合項目領導抓好宣傳、教育和培訓工作,負責按培訓教育制度或計劃落實具體工作;負責工地宿舍及臨時辦公室的生活用電、用水節約工作;項目施工員(張海亮、周琦、趙凱)參與節約策劃,按照節約計劃要求,對施工現場生產過程進行控制;負責在上崗前和施工中對進入現場的從業人員進行節約教育和培訓;負責對施工班組人員及分包方人員進行有針對性的技術交底,履行簽字手續,并對規程、措施及交底執行情況經常檢查,隨時糾正違章作業;對施工過程中勞務人員的進出場進行記錄,做好動態管理;負責檢查督促每項工作的開展和接口的落實;分包責任制見《節約型工地責任制》3.5 工地節約獎罰制度1、在項目施工過程中,項目技術負責人未編制節能方案及措施來指導現場節能施工,造成現場施工過程中浪費,此浪費費用將由技術負責人承擔2、施工班組長應認真貫徹嚴格執行節能方案及措施,如若在施工過程中施工班組有節約能源情況,將根據現場實際節約能源情況進行一千元至五千元人民幣不等的獎勵;但未按照此方案及措施施工造成現場浪費將處以5倍的材料價款處罰。
3、在節能方案及措施指導下,項目部合約負責人未及時精確計算材料用量,造成現場材料浪費,此浪費費用將由合約負責人承擔 4、在項目部辦公過程中未按照節能方案及措施使用辦公設備、為使用低值易耗品及能反復使用的未反復使用的造成浪費,這部分費用將對資料員處以兩百元至一千元人民幣不等處罰5、在施工過程中各分部分項工程一次成型的,項目部將發放價值100元人民幣的禮品獎勵班組長,但在施工過程中由于班組長原因而造成多次返工的,情形嚴重的將處以五千元至一萬元人民幣罰款6、工人在合理使用節電、節水、節材方面及妥善保養及定期維修各設備造成工程節能的,項目部將這部分費用用于改善工人日常生活條件當中去,但如若發現浪費以上事項我項目部將處以一千元至五千元人民幣罰款7、生活區用電、用水見《生活區用電、用水獎罰制度》3.6 宣傳教育1、開展群眾性的宣傳教育本項目部積極開展“創建節約型工地”的宣傳教育活動,對所有施工人員進行宣傳,樹立“建設節約型社會,促進可持續發展”的觀念,確立“企業是我家,節約靠大家”“節約資源,造福后代”的節約觀念2、宣傳標語項目部在公共部位張貼宣傳標語并辦宣傳板報四、節約型工地的施工措施4.1 節水措施1、生活區1)、建立生活區節水方案,建立用水臺帳及獎罰制度。
2)、實行生產、生活分路供水,并安裝水表,項目建立生活區用水臺帳,根據項目生活區用水資源分解值,進行控制;3)、生活區所有水龍頭采用節約水龍頭4)、在生活區設置循環水系統,將浴室洗澡水或洗衣水,通過三級沉淀后,抽入循環水塔內,用于廁所沖洗及散水用5)、定期檢查供水裝置,加強現場人員的節水意識,以提高節水效率6)、在顯著位置設置節約用水的宣傳畫冊2、生產區1)、建立用水制度及用水臺帳,并測算各個施工階段的用水量2)、安裝水表,根據用水指標進行用水量控制3)、建立生產區循環水系統收集雨水,用于揚塵控制(如下圖)4)、定期檢查供水裝置,加強現場人員的節水意識,以提高節水效率5)、派專人每天下班之前對各個用水源進行檢查,發現漏水現象及時修復,每個管理人員齊抓共管對浪費水、長流水等現象進行制止4.2 節能措施1、節電措施1)、生活區(1)、建立生活區用電制度,通過測算不同月份單間宿舍的用電量,進行每月控制,并建立獎罰措施2)、根據不同階段,核算出用電總數,通過比例,分解到生活區,并建立臺帳,以控制3)、生活區嚴禁使用大功率電熱器具,如使用電爐、電飲具、熱得快等電熱器具,每三間宿舍安裝一個電表,安排同一班組入住,對其進行控制。
4)、在生活區每個房間安裝一只限流器,每個房間安裝漏電開關5)、定期對用電設備進行檢查圍護,對損壞的用電設備進行維護6)、辦公區空調使用實施管理制度,見《空調使用制度》2)、生產區(1)、建立生產區用電制度,明確責任人2)、根據不同階段,核算出用電總數,通過比例,分解到生產區,并建立臺帳,以控制3)、現場實行分路供電,并安裝電表4)、制訂大型施工機械運行管理制度和履保制度5)、合理使用施工用電設備,嚴格控制老化、帶病及過多無功耗電機械設備叮囑機械操作人員盡量減少機械空載運行時間6)、安全通道內,安裝節能燈具7)、優化施工方案,減少機械投入,原現場原計劃5臺塔吊優化成3臺,同時,三臺塔吊根據樓層不同,選擇不同的型號2、節油措施 1)、柴油 (1)、根據不同階段,制定耗油控制制度,本工程僅在基礎土方開挖階段,土方車及機械需要用柴油,其余施工階段,僅食堂使用柴油 (2)、定期檢查施工現場的用油設備,避免有漏、點現象; (3)、定期維護,減少機械耗油量 (4)、生活區對食堂用油進行控制,按月登記,更具每月食堂吃飯的人數,進行測算4.3 節材措施采購物料時經營部門、材料部門貨比三家,做到質優價廉,以降低工程成本;積極物色節能材料。
主要材料進場驗收和使用有制度,建立綜合臺賬,按階段進行統計、對比、分析,并采取相應調整措施1、模板、木方1)、合理使用舊模板、木方(1)、建立臺帳,有使用及管理制度2)、本工程基礎承臺、地梁部位考慮主要采用舊模板、小塊模板進行拼對,木方同樣使用舊木方3)、本工程現場利用短木方接長 2)、提高模板周轉次數,降低木材消耗(1)、合理選用木材,嚴禁木材劣用、長材短用木材分類堆放,不得隨意切斷、割、鋸拆除模板堆放在指定場地,由模板保養人員及時對模板進行清理、修正、刷脫模劑,做到精心養護,以延長模板的使用期限,周轉次數達3次以上2)、施工時,合理計算模板拆除周期和梁板施工周期,提高模板周轉次數,降低木材消耗如:通過技術變更,提前拆除模板,加快模板周轉速度)2、鋼材1)、鋼材使用均先前制定物資需求計劃,根據計劃配額領料2)、本工程柱均采用電渣壓力焊進行連接,梁在基礎部分大量采用直螺紋連接3、混凝土 每次澆筑混凝土合約及生產部人員進行復算,有效控制了混凝土方量,在模板支設施工過程中嚴格控制梁截面尺寸,在澆筑混凝土之前拉通線控制板面標高,并在澆筑砼之前檢查模板加固,防止跑模、漲?,F(xiàn)象,每次澆筑混凝土方量未出現預算方量偏差較大現象(誤差均控制在3m3左右),現場多余混凝土可制作成標準磚的形狀用在砌筑或其它工序中。
4、工地臨時建筑1)、臨時用房項目部合理規劃工地臨時用房,臨時圍墻、施工便道及硬地坪,并編出專項方案活動房為輕鋼活動房由我公司確認的合格分包商提供構件并負責搭設整幢臨時房的主要構材如鋼構件,彩鋼板等均可重復使用2)、施工便道、硬地坪及排水系統工地在整體規劃上,施工便的道利用已有道路進行加寬,施工硬地坪利用原場區建筑垃圾作基礎,做到文明施工不鋪張、不浪費路面做硬化處理,防止道路揚塵排水系統利用原下水管道進行疏通后使用3)、材料的可重復使用根據上海市有關章程規定:臨時性建筑高度不應超過2層,彩鋼夾心板活動房周轉使用次數不得超過3次,使用時間總和不得超過5年本工程嚴格執行規定,既重復利用又確保安全 5、低值易耗品節約措施:工地所用紙張必須簽字領用,收發文和其它文件正反兩面打(復)印,所用筆和膠帶等辦公用品定期發放,有效控制了低值易耗品的使用效率,節約了辦公成本4.4 綜合利用1、本工程現場墻體,工地圍墻及臨時建筑均未使用多孔粘土磚和實心粘土磚2、本工程使用商品砂漿進行砌筑及粉刷,商品砂漿使用均配額領料3、加工或購置定型化,工具化防護欄桿、安全防護門,即美觀、可靠,又可避免材料浪費,便于裝卸及堆放,節約了大量的鋼管扣件及木材,并提高了工作效率。
4、現場合理利用廢舊材料,如利用廢舊模板加工外架踢腳板及洞口封堵,廢鋼筋加工成馬蹬4.5 新技術應用1、制定方案1)、制定采用新技術的可行性方案項目部根據《建設部建筑業新技術應用示范工程管理辦法》,積極采用新技術,在多年的實踐中已積累了相當豐富的運用經驗,取得了非常大的效果2、積極推廣建設部確定的十大新技術根據工程實際情況,我項目積極推廣建設部確定的十二項新技術,在施工過程中主要用到以下八項推廣技術: 1、深基坑支護技術; 2、混凝土裂縫防治技術; 3、HRB400級鋼筋應用技術; 4、粗直徑鋼筋直螺紋連接技術; 5、防滲堵漏技術; 6、管理信息化技術; 7、給水管道卡壓連接技術; 8、管線布置綜合平衡技術;星欣設計圖庫資料專賣店擁有最新最全的設計參考圖庫資料,內容涉及景觀園林、建筑、規劃、室內裝修、建筑結構、暖通空調、給排水、電氣設計、施工組織設計等各個領域的設計素材和設計圖紙等參考學習資料是為廣大藝術設計工作者優質設計學習參考資料本站所售的參考資料包括設計方案和施工圖案例已達幾十萬套以上,總量在數千G以上。
